RD 307 à St-Nom-la-Bretèche

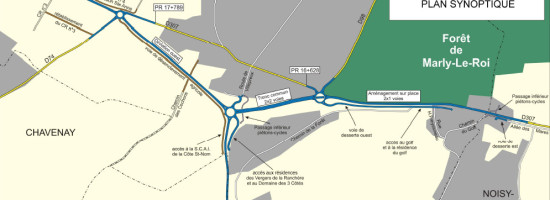

plan rd307

Le projet de déviation de la RD307 à St-Nom-la-Bretèche entre dans la phase « réalisation » après la finalisation des études, fin 2011. Ainsi, l’année 2012 va être consacrée aux travaux préparatoires pour le dévoiement de réseaux concessionnaires, et les travaux de la déviation proprement dite suivront à partir de 2013 pour une durée de 3 ans.

Ce nouvel aménagement va permettre d’améliorer durablement les déplacements des Yvelinois et la qualité de vie des riverains, en déchargeant le centre-ville du trafic de transit.

  • Les aménagements

    Longue de 3,5 km, la voie nouvelle qui sera créée va traverser les territoires des communes de St-Nom, Noisy-le-Roi et Villepreux : Aménagement à 2 voies de la traversée du hameau de la Tuilerie-Bignon et à 2×2 voies du tronc commun RD 307 x RD 98 Création de la déviation Sud-Ouest de St-Nom-La-Bretèche à 2 [...]

  • Les étapes du projet

    Mars 2003 : approbation du projet par le Conseil général 30 novembre 2004 : déclaration d’utilité publique 2009 : Reprise des études Fin 2011 : finalisation des études 2012 : travaux préparatoires (dévoiement réseaux concessionnaires) Début 2013 à début 2014 : travaux sur Déviation Ouest Fin 1er semestre 2014 : mise en service Déviation Ouest Début 2014 [...]

Vos remarques nous aident à progresser !

Vous avez une remarque à faire concernant le contenu de cette page. Des suggestions pour l'améliorer, une erreur à signaler,... utilisez le formulaire ci-dessous.
